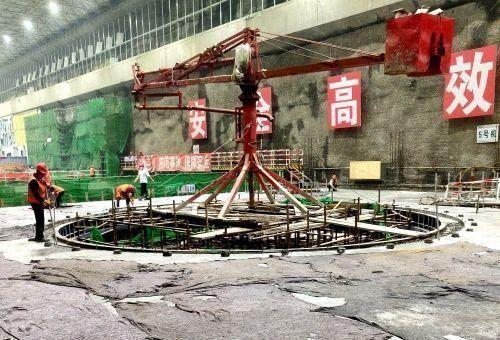

7月13日,經過35個小時的連續澆筑,文登抽水蓄能電站5號機組主體混凝土順利封頂,標志著山東文登抽水蓄能電站5號機組混凝土澆筑施工全部完成。
主廠房5號機組共分為5層澆筑,混凝土澆筑總量為7270立方米,鋼筋總量為1054噸。按照不同設計高程,需由下至上依次完成肘管、錐管、蝸殼、水輪機層和發電機層的金屬結構埋件安裝及混凝土澆筑;存在結構復雜、土建施工與金結機電施工相互干擾大、蝸殼陰角區混凝土澆筑密實及防抬動技術要求高、現場工作面空間受限、材料轉運困難等一系列難題。
受疫情形勢影響,項目部緊扣業主下達的各項工期目標,加強統籌協調,科學組織施工,嚴控安全防線,堅守質量底線,在施工生產中充分發揮黨員先鋒隊和青年突擊隊作用,克服了原材料供應不足、疫情嚴峻等諸多困難。在發電機層混凝土澆筑時,項目部重點加強對澆筑作業的實時跟蹤,澆筑前安排專人反復對鋼筋綁扎和模板支撐體系進行巡查檢驗,嚴格把控質量和安全,各項工作始終向著總體目標扎實有效推進,最終順利實現了3號機組混凝土澆筑封頂目標。
文登抽水蓄能電站廠房5號機組混凝土澆筑順利封頂,為后續施工打下堅實基礎,項目部將繼續保持攻堅克難,以“自強不息,勇于超越”的精神狀態,精心組織,扎實推進,確保2022年各項工作目標如期完成。(王晨)
